令和2年秋期試験 問55

図の工程の最短所要日数及び最長所要日数は何日か。

正解 問題へ
分野:マネジメント系
中分類:プロジェクトマネジメント
小分類:プロジェクトマネジメント
〔最短所要日数〕
各作業が最短で終了したとすると、以下のアローダイアグラムになります。
A→Bが「30日+50日=80日」かかり、Cが70日なので、全体としての最短所要日数は80日になります。

〔最長所要日数〕

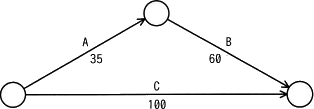

各作業が最長で終了したとすると、以下のアローダイアグラムになります。
A→Bが「35日+60日=95日」かかり、Cが100日なので、全体としての最短所要日数は100日になります。

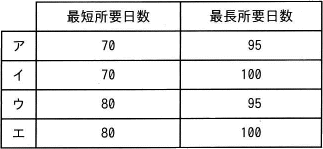

したがって適切な組合せは「エ」です。
